山东世通检测评价技术服务有限公司 - 专注认证行业!
行业动态
CCER项目申请备案,开发全流程
2021-06-22

哪些项目可以申请备案CCER项目,CCER项目是怎么开发的,从项目开发到减排量签发需要多长时间,以上国内业主关注的问题请听我们跟您介绍。 【建议收藏】


1.项目备案类型及途径

《温室气体自愿减排交易管理暂行办法》(以下简称“《管理办法》”)规定,属于以下任一类别的开工建设的项目可申请备案:

① 采用经国家主管部门备案的方法学开发的自愿减排项目;

② 获得国家发改委批准为清洁发展机制项目但未在联合国清洁发展机制执行理事会注册的项目;

③ 获得国家发改委批准为清洁发展机制项目且在联合国清洁发展机制执行理事会注册前产生减排量的项目;

④ 在联合国清洁发展机制执行理事会注册但减排量未获得签发的项目。



另外,《管理办法》规定,不同类型的项目业主申请自愿减排项目备案的途径不同:

1)国资委管理的中央企业中直接涉及温室气体减排的企业(包括其下属企业、控股企业),直接向国家发改委申请自愿减排项目备案,名单由国家主管部门制定、调整和发布。此名单已在《管理办法》中以附件的形式注明;

(2)未列入名单的企业法人,通过项目所在省、自治区、直辖市发改部门提交自愿减排项目备案申请,省、自治区、直辖市发展改革部门就备案材料完整性和真实性提出意见后转报国家主管部门。


2.项目开发的前期评估


项目开发之前需要通过专业的咨询机构或技术人员对项目进行评估,判断该项目是否可以开发成为CCER项目,主要依据是评估该项目是否符合国家主管部门备案的CCER方法学的适用条件以及是否满足额外性论证的要求。

方法学是指用于确定项目基准线、论证额外性、计算减排量、制定监测计划等的方法指南。截止到2014年4月18日,国家发改委已在信息平台分四批公布了178个备案的CCER方法学,其中由联合国清洁发展机制(CDM)方法学转化173个,新开发5个;含常规项目方法学96个,小型项目方法学78个,林业草原项目方法学4个。这些方法学已基本涵盖了国内CCER项目开发的适用领域,为国内的业主企业开发自愿减排项目提供了广阔的选择空间。


额外性是指项目活动所带来的减排量相对于基准线是额外的, 即这种项目及其减排量在没有外来的CCER项目支持情况下, 存在财务效益指标、融资渠道、技术风险、市场普及和资源条件方面的障碍因素, 依靠项目业主的现有条件难以实现。


如果所评估项目符合方法学的适用条件并满足额外性论证的要求,咨询机构将依照方法学计算项目活动产生的减排量并参考碳交易市场的CCER价格,进一步估算项目开发的减排收益。CCER项目的开发成本,主要包括编制项目文件与监测计划的咨询费用以及出具审定报告与核证报告的第三方费用等。项目业主以此分析项目开发的成本及收益,决定是否将项目开发为CCER项目并确定每次核证的监测期长度。


3.项目开发流程

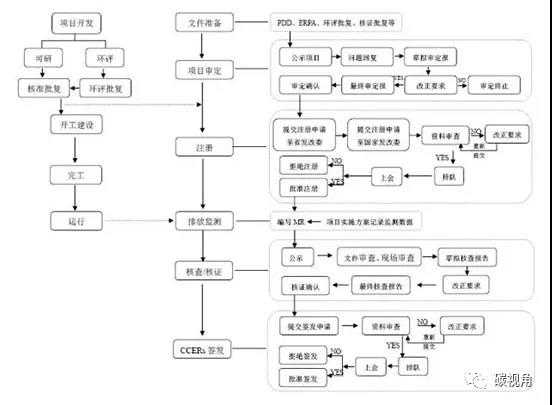

图一、CCER项目开发流程图


CCER项目的开发流程在很大程度上沿袭了清洁发展机制(CDM)项目的框架和思路,主要包括6个步骤,依次是:项目文件设计、项目审定、项目备案、项目实施与监测、减排量核查与核证、减排量签发。


(1) 设计项目文件

设计项目文件是CCER项目开发的起点。项目设计文件(PDD)是申请CCER项目的必要依据,是体现项目合格性并进一步计算与核证减排量的重要参考。项目设计文件的编写需要依据从国家发改委网站上获取的最新格式和填写指南,审定机构同时对提交的项目设计文件的完整性进行审定。2014年2月底,国家发改委根据国内开发CCER项目的具体要求设计了项目设计文件模板(第1.1版)并在信息平台公布。项目文件可以由项目业主自行撰写,也可由咨询机构协助项目业主完成。项目开发阶段的主要工作参见图1。


2)项目审定程序

项目业主提交CCER项目的备案申请材料后,需经过审定程序才能够在国家主管部门进行备案。审定程序主要包括准备、实施、报告三个阶段,7个具体步骤见图1。另外,项目业主申请CCER项目备案须准备并提交的材料包括:


① 项目备案申请函和申请表;

② 项目概况说明;

③ 企业的营业执照;

④ 项目可研报告审批文件、项目核准文件或项目备案文件;

⑤ 项目环评审批文件;

⑥ 项目节能评估和审查意见;

⑦ 项目开工时间证明文件;

⑧ 采用经国家主管部门备案的方法学编制的项目设计文件;

⑨ 项目审定报告。



国家主管部门接到项目备案申请材料后,首先会委托专家进行评估,评估时间不超过30个工作日;然后主管部门对备案申请进行审查,审查时间不超过30个工作日(不含专家评估时间)。


(3)减排量核证程序经备案的CCER项目产生减排量后,项目业主在向国家主管部门申请减排量签发前,应由经国家主管部门备案的核证机构核证,并出具减排量核证报告。



核证程序主要包括准备、实施、报告三个阶段,7个具体步骤见图1。监测报告是记录减排项目数据管理、质量保证和控制程序的重要依据,是项目活动产生的减排量在事后可报告、可核证的重要保证。国家发改委已于2014年4月16日在信息平台公布了CCER项目监测报告(MR)模版(第1.0版)。监测报告可由项目业主编制,或由项目业主委托的咨询机构编制。项目业主申请减排量备案须提交以下材料:


① 减排量备案申请函;

② 监测报告;

③ 减排量核证报告。



国家主管部门接到减排量签发申请材料后,首先会委托专家进行技术评估,评估时间不超过30个工作日;然后主管部门对减排量备案申请进行审查,审查时间不超过30个工作日(不含专家评估时间)。


4.项目开发周期



如前所述的CCER项目备案申请的4类项目中,第一类项目为项目业主新开发项目,开发周期相对较长;第二类项目虽然获得作为CDM项目的批准,但是在开发流程上与第一类项目相同,开发周期同样较长;而第三、四类项目由于是在CDM项目开发基础上转化,开发周期相对较短。



据此估算,一个CCER的开发周期最少要有5个月。在整个项目开发过程中,还要考虑到不同类型项目的开发难易程度、项目业主与咨询机构及第三方机构的沟通过程、审定及核证程序中的澄清不符合要求,以及编写审定、核证报告及内部评审等环节的成本时间,通常情况下一个CCER项目开发时间周期都会超过5个月。



除上述项目开发流程,一个CCER项目成功备案并获得减排量签发,还需经过生态环境部的审核批准过程。由上述项目审定及减排量签发程序,可以推算国家主管部门组织专家评估并进行审核批准的时间周期在60~120个工作日之间,即大约需要3~6个月时间。



综上累加上述项目开发及发改委审批的时间,正常情况下,一个CCER项目从着手开发到最终实现减排量签发的最短时间周期要有8个月。


(本文转自碳中和专委会)

上一篇:中国节能协会碳中和专委会颁发浙江省首张工业企业“碳中和”证书

下一篇:为什么企业要办理三体系认证?三体系认证有什么好处?

客户服务

科学 严谨 高效 公正 快捷 准确 专业 专注
